集团联盟 河南权宏

工程案例

河南权宏信息科技有限公司,立足河南,专注于各类解决方案,为用户提供一站式的产品与服务。
包括工程咨询、水利、环保、国土等行业领域。

环评审批流程
发布日期:2022-5-23 8:36:11 浏览次数:1999
分享到:

建设单位应当在开工建设前将环境影响报告书、环境影响报告表报有审批权的环境保护行政主管部门审批”,即企业在报会时,不需要获得环境保护行政主管部门审批文件,环评批复只需在开工前获取即可。

哪些项目要办环评

根据《中华人民共和国环境影响评价法》和《建设项目环境保护管理条例》等有关规定,建设对环境有影响的项目应依法进行环境影响评价。建设单位可查询《建设项目环境影响评价分类管理名录(2021版)》,查看拟建项目是否在名录内,名录中未作规定的建设项目,不纳入建设项目环境影响评价管理。

建设单位应当按照名录的规定,分别组织编制建设项目环境影响报告书、环境影响报告表或者填报环境影响登记表。



环评流程

1、项目立项

(1)编制项目立项书;

(2)携带项目立项书到经发局申请立案。



2、环评

(1)备案完成后,带着立项资料到当地环保局办理环境评估事宜,如果只需环评报告,企业自主填写即可;如果需要制作环评报告书,环保局会推荐几家有资质的评估机构帮助完成报告书的编制及环评中的各项工作,选用环评机构即会产生费用;

(2)项目开建前期,环评机构来人查看现场,对项目所在地周边环境进行检测;

(3)拿到检测报告交给环评机构;

(4)从环评机构取回调查表,到附近居民家中、周围企事业单位入户调查,后交于环评机构;

(5)如生产过程产生危险废弃物,应与相应的环保处理企业签订合同;

(6)委托环评机构编制环评报告、进行项目信息公示、组织专家评审会、修改环评报告、将修改后的环评上报市评估中心,评估中心出具技术评估报告、所在区环保局审批;

(7)开工建设、项目投产;

(8)项目正常生产后,到所在区环境监测站申请环保验收。

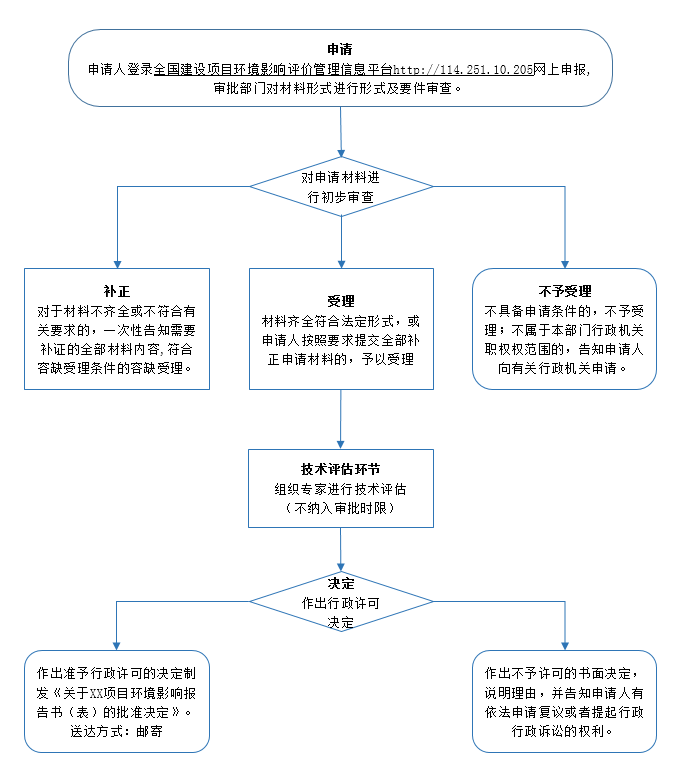

环评审批流程图






环评所需报送的材料

一般而言,项目的基本信息如项目名称、建设内容、实施地点、项目投资额、建设时间及建设单位信息是必填项(需与发改委备案文件保持一致)。同时,对于环评报告书/报告表,还需提供环评机构要求的项目可研报告、项目原辅料情况、项目产能及税收情况、场地规划等一系列资料。



环评批复取得时间

《建设项目环境保护管理条例(2017年修订)》第九条将前一版本中规定的“建设单位应当在建设项目可行性研究阶段报批建设项目环境影响评价报告书、环境影响报告表或者环境影响登记表”修改为“依法编制环境影响报告书、环境影响报告表的建设项目,建设单位应当在开工建设前将环境影响报告书、环境影响报告表报有审批权的环境保护行政主管部门审批;建设项目的环境影响评价文件未依法经审批部门审查或者审查后未予批准的,建设单位不得开工建设”。





环评有效期

《中华人民共和国环境影响评价法(2018修正)》第二十四条规定:“建设项目的环境影响评价文件经批准后,建设项目的性质、规模、地点、采用的生产工艺或者防治污染、防止生态破坏的措施发生重大变动的,建设单位应当重新报批建设项目的环境影响评价文件。建设项目的环境影响评价文件自批准之日起超过五年,方决定该项目开工建设的,其环境影响评价文件应当报原审批部门重新审核;原审批部门应当自收到建设项目环境影响评价文件之日起十日内,将审核意见书面通知建设单位”。





环评审批“五不准”

×  建设项目类型及其选址、布局、规模等不符合环境保护法律法规和相关法定规划;

×  所在区域环境质量未达到国家或者地方环境质量标准,且建设项目拟采取的措施不能满足区域环境质量改善目标管理要求;

×  建设项目采取的污染防治措施无法确保污染物排放达到国家和地方排放标准,或者未采取必要措施预防和控制生态破坏;

×  改建、扩建和技术改造项目,未针对项目原有环境污染和生态破坏提出有效防治措施;

×  建设项目的环境影响报告书、环境影响报告表的基础资料数据明显不实,内容存在重大缺陷、遗漏,或者环境影响评价结论不明确、不合理
